公司打响无锡2020年第一次输变电技改大修停电工作

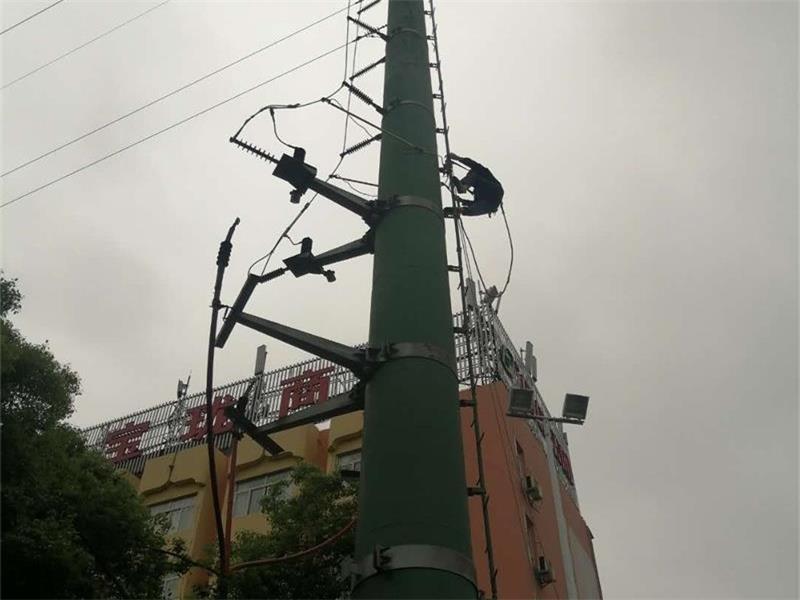

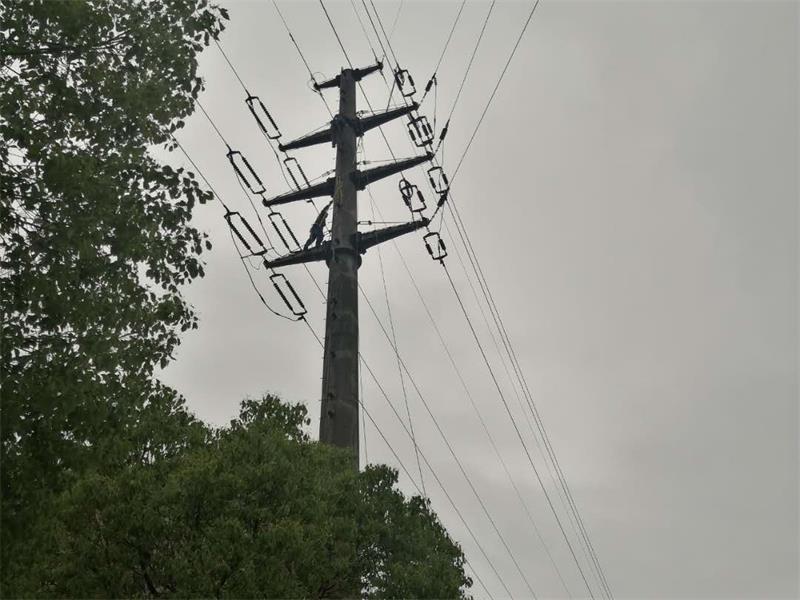

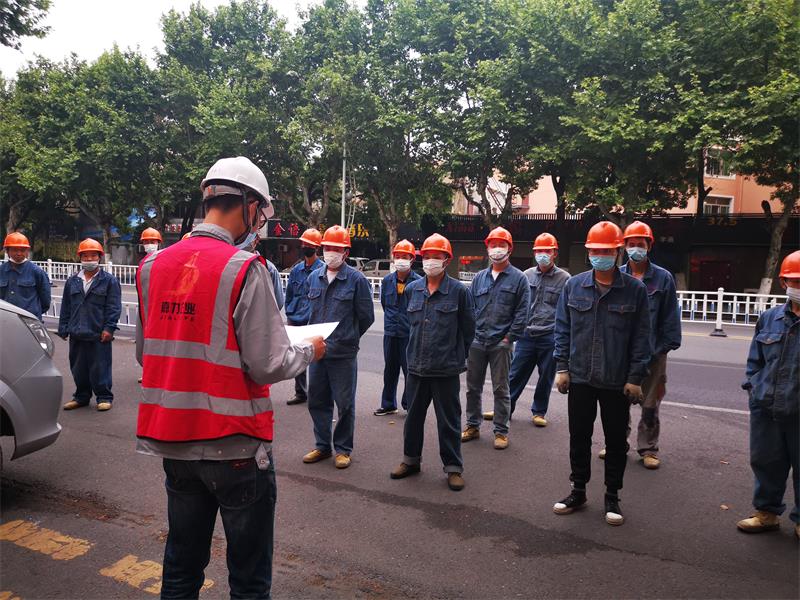

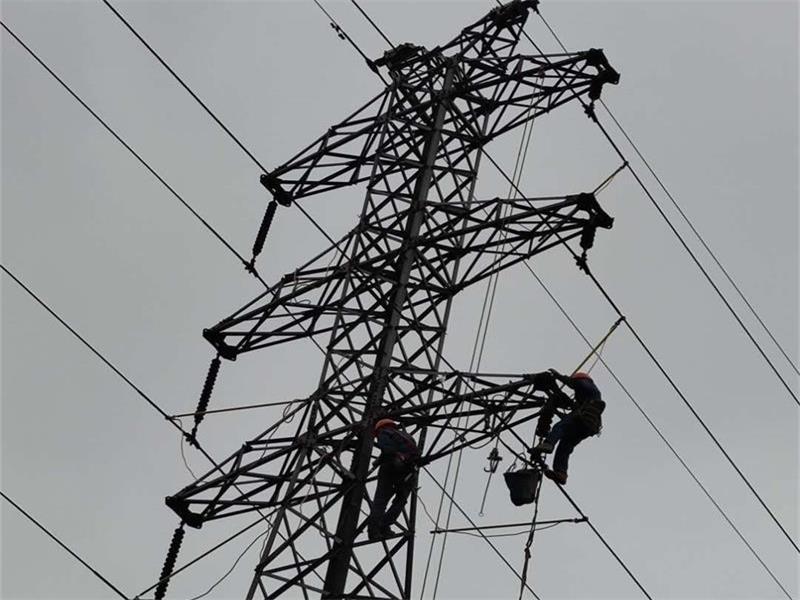

按照公司年度施工计划,经无锡市供电公司停电批复定于2020年5月9日06时00分至2020年5月9日15时00分计划停电完成35kV芦通389线38#-44#-广2#间调换绝缘子、金具及架空地线工作。因工程复杂,35kV芦通389线与110kV通星线853线同杆架设,所涉及停电范围较广,需同时配合停电110kV通星线853线,而且工作地段全部在市区,对安全围护要求较高、交通压力特大。为了确保准时完成工作任务,2020年5月9日06时05分现场工作负责人接到停电许可,随即组织现场召开开工会、布置好安措后随即进入紧张的工作。直至13点50分,工作任务全部完成,负责人再次检查安措是否拆除,提前近一个小时汇报工作终结送电,并现场开完收工会,还对今天的工作做了相关点评。
供稿人:工程部薛志峰
