无锡2020年秋季无锡市泾峰车辆配件厂业扩配套工程
 点击数:1549次 添加时间:2020-10-22 [打印] [返回] [收藏]

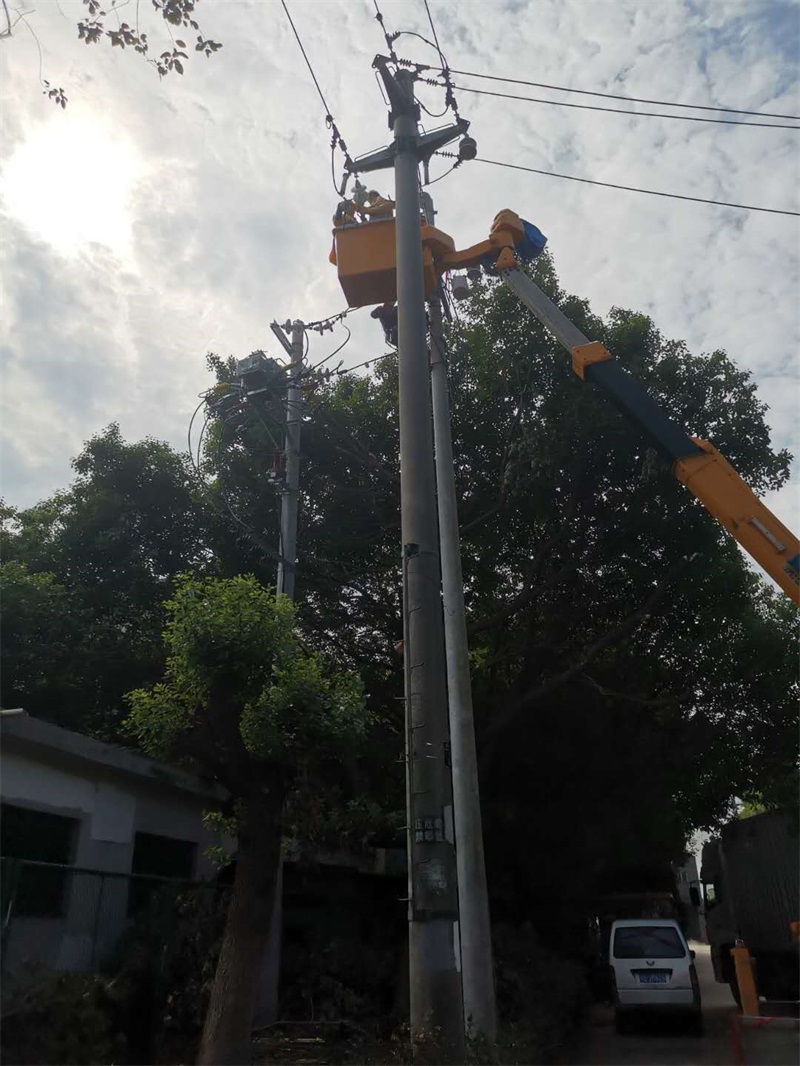

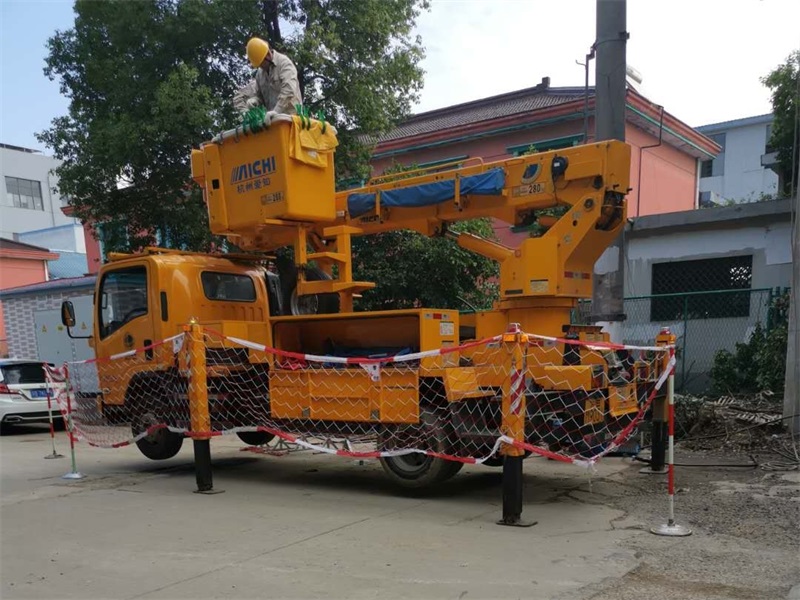

秋意正浓,天气渐冷。无锡业扩工程依然紧张有序的按计划推进,经无锡市供电公司带电批复定于2020年10月19日08时30分至2020年10月19日16时00分计划配合带电班完成10kV泾北线泾峰车辆配件厂业扩配套工程。现场负责人一大早带领施工人员到现场召开开工会、布置好安措后等待带电作业班组到现场。9时点30分,带电班组到达现场,施工人员有条不紊,积极配合带电班挂线搭接,最后仅用时一个小时,工作任务全部完成。负责人再次检查施工现场的完成质量,确认无误后通知设备主人现场验收。最终验收合格圆满完成了任务。



供稿人:工程部吴征浈
