您现在所在的位置: > 首页  >新闻中心

无锡2020年冬季无锡市祥生医疗业扩配套工程
 点击数:909次 添加时间:2020-12-17 [打印] [返回] [收藏]

转眼间2020年即将过去,崭新的一年正缓缓向我们走来,过去一年走过的脚步,留下的是艰辛和攀登的苦。

经无锡市供电公司停电批复定于2020121107.30分至2020121112.15分计划停电完成祥生理疗业扩工程。工作任务:两只旧环网柜换新环网柜,新上一只环网柜,新环网柜出线电缆头制作、搭头、试验、封堵。

早上6.30分左右工人就在现场准备着今天的停电所需要的材料、工器具、路牌、围栏、围网等,为今天繁重的任务做着准备工作。

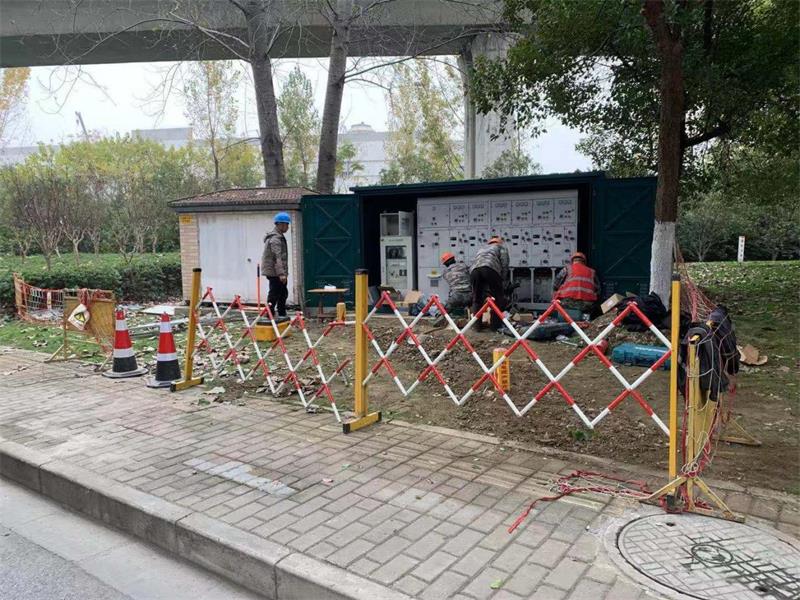

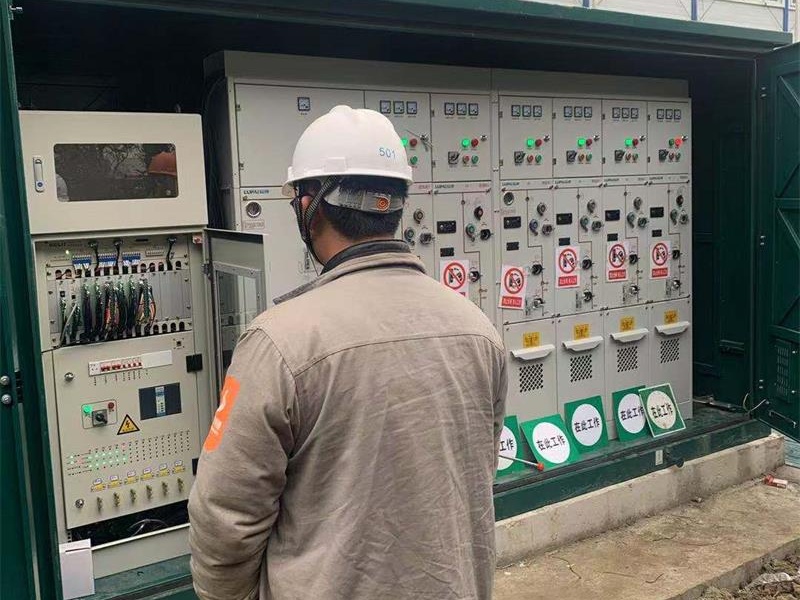

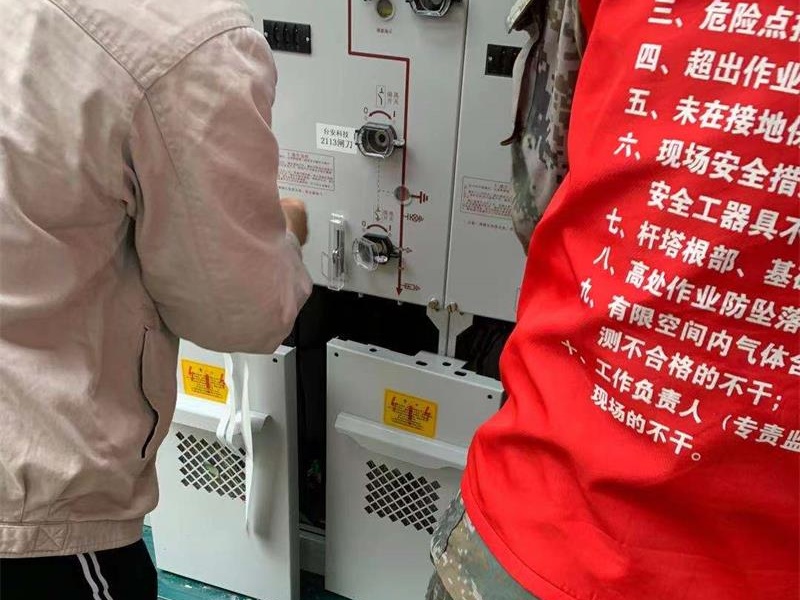

2020.12.11祥生医疗开工会

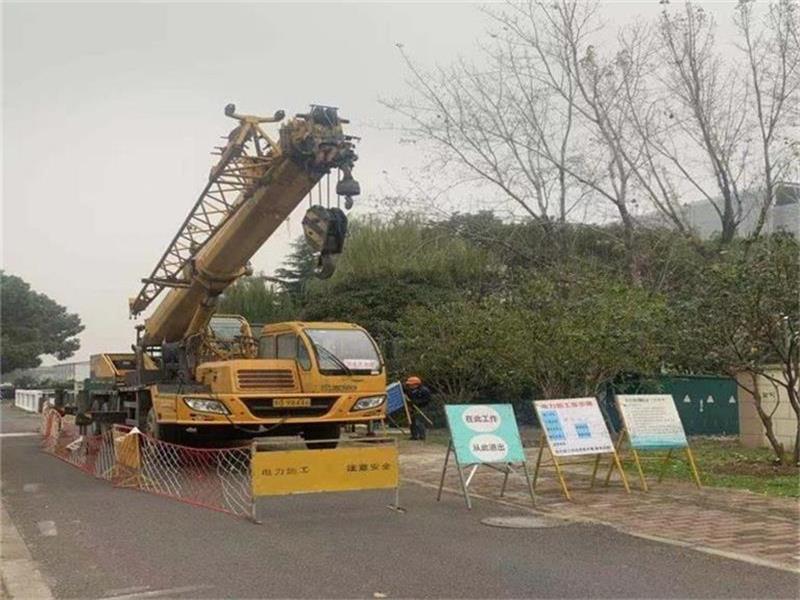

停电许可一下来工人就开始忙碌起来,吊车一到工人一路小跑用围网把吊车围了起来准备吊装环网柜。

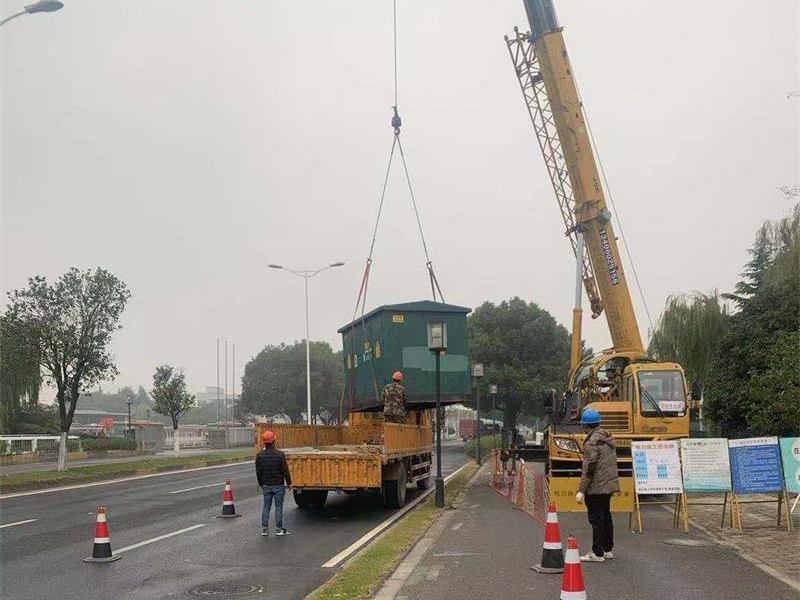

吊装环网柜

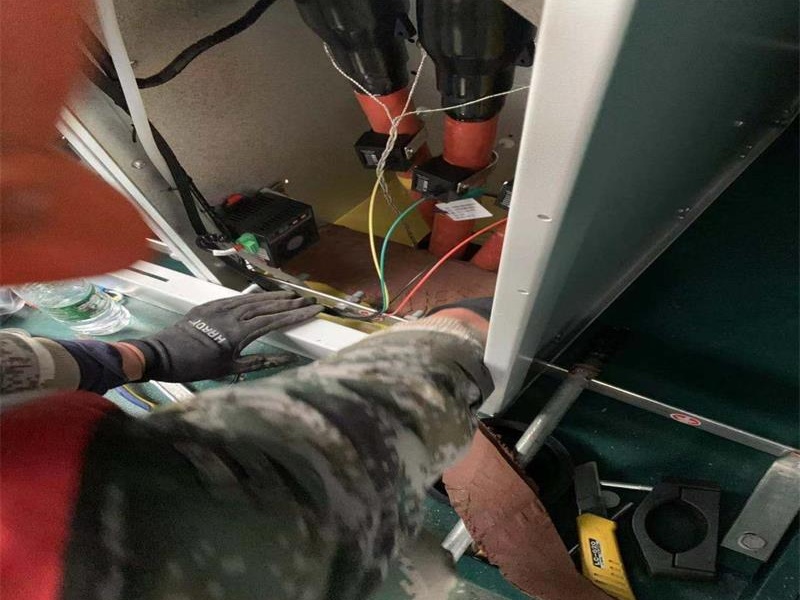

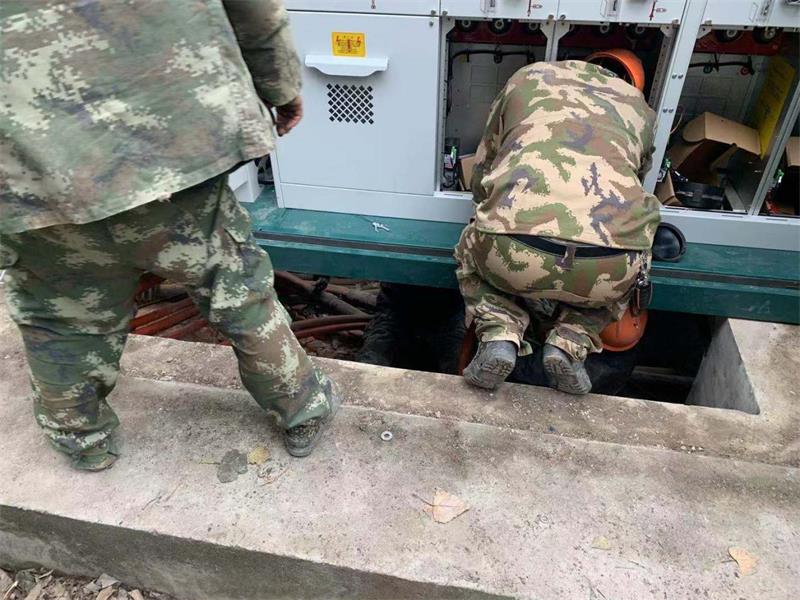

因为旧环网柜和新环网柜尺寸不一样,有的间隔电缆长度不够给工作增加了非常大的难度,不得不用紧线机一点一点把电缆拉出来。有的间隔电缆太长得重新做电缆头,几乎每个电缆间隔都要去想办法,两进四出的间隔两台旧环网柜就是12个间隔,只有五个小时不到的时间。

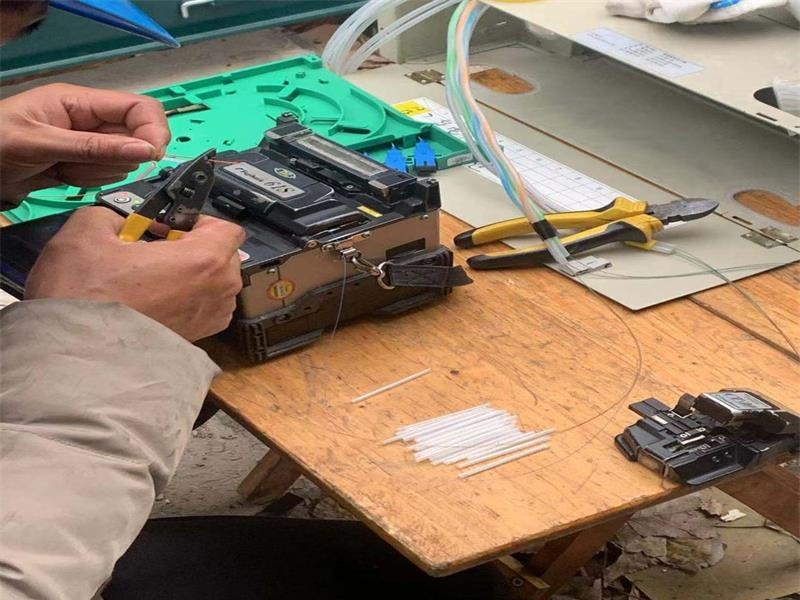

无锡项目中心要求环网柜全部换三遥的,还要把旧环网柜的光纤拆下来连接到新环网柜,这短短五个小时不到的时间岌岌可危。

到了10.30离计划的12.15还要一个小时,由于现场不确定的因素太多难题一个接着一个,故向调度申请延时到3.00,这么冷的天气工人头上冒出了豆大的汗珠,由此可见,今天的任务是多么的艰辛。

1.30左右,工程基本结束,调试人员开始和主站对信号。

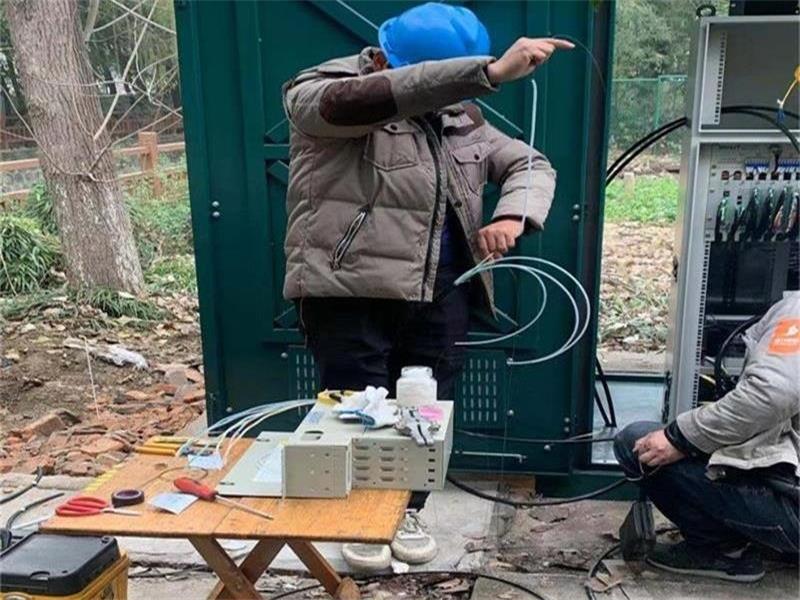

电缆封堵

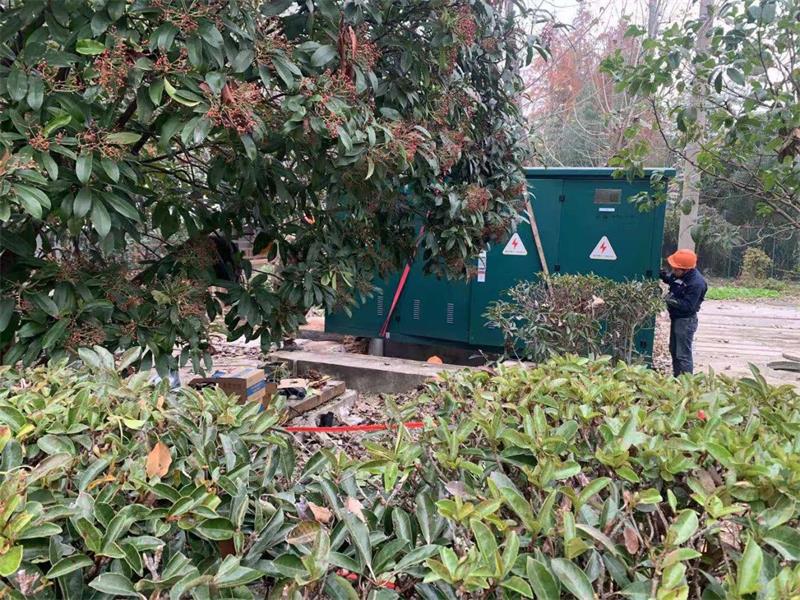

2.30分工程整体结束,汇报许可人还许可,设备主人到现场进行验收。

最后,设备主人验收成功,工人们则坐在路边开始吃饭,本着一颗为人民服务的心,饭菜凉了又如何?

供稿人:工程部沈煜



Copyright © 2019    江苏嘉力电力建设有限公司    版权所有

备案号: 苏ICP备15042007号-1
